高鐵建設涉及電力線路遷改 市城區部分用戶需錯峰用電
5月28日,記者從常益長鐵路電力遷改相關工作會議獲悉,為配合高鐵建設,5月30日至6月2日,國網常德供電公司將對柳葉湖姻緣橋段的110千伏浮陵中Ⅰ、Ⅱ線實施架空電纜停電遷改。該線路停電施工期間,市城區部分用戶需要錯峰用電,防止線路拉路造成大面積限電。
會議現場
線路停電遷改施工期間,市城區武陵變電站、中區變電站110千伏高壓供電線路停電,這兩座變電站所供的 10千伏線路全部負荷采取周邊變電站轉供的特殊運行方式供電,線路供電能力,供電可靠性會嚴重下降。該供電區域11家重要用戶的供電可靠性有所降低,極端情況下線路故障可能會存在大范圍停電的風險。為應對停電風險,電力部門將加強武陵變電站、中區變電站相關線路運維,加強線路負荷監控,安排充足的搶修力量,最大程度保障可靠供電和事故情況下的應急處置。此外,5月30日至6月2日的每日高負荷期間(19:00-22:00)關閉大小河街景觀燈,以及紫緣路、武陵大道、步行街、人民路部分路燈;友阿廣場需在營業時段適當關閉用電設備,控制用電負荷;南碈泵站開機時間根據實際情況進行調整。
另外,因停電遷改需要對跨越常德大道的架空線路進行新、老鐵塔之間的轉移掛線,為確保道路交通安全與施工的順利進行,需要在6月2日7:00-17:00時間段對常德大道姻緣橋段進行雙向交通管制。
據了解,此次遷改工程是長益常高鐵常德段建設關鍵工程,完成電力遷改后,才能順利開展后續架橋施工作業,對長益常高鐵明年建成通車,實現長株潭地區與益陽、常德的產業融合和促進長株潭城市群一體化進程意義重大。

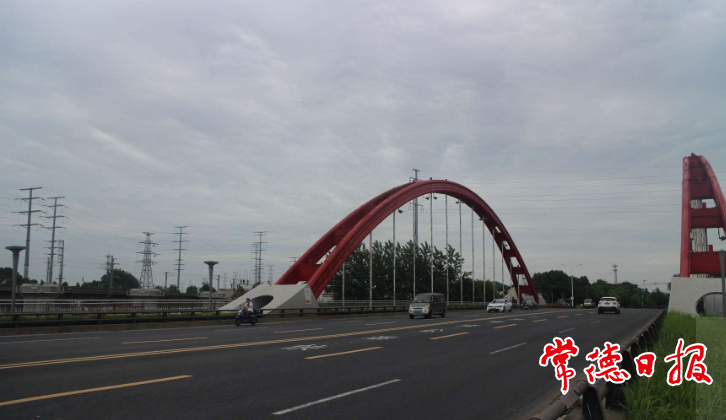

姻緣橋路段
